На Стерлитамакской ТЭЦ модернизировали турбоустановку №9

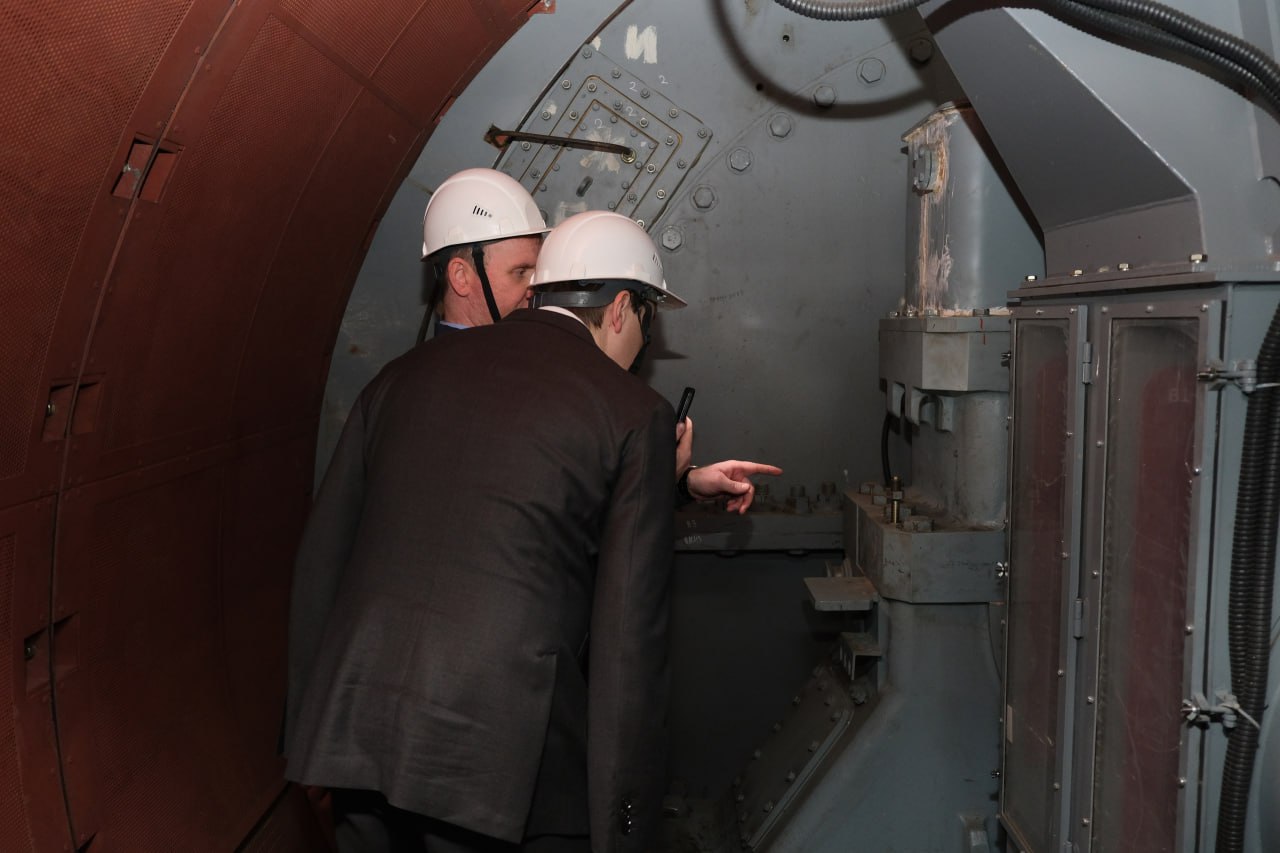

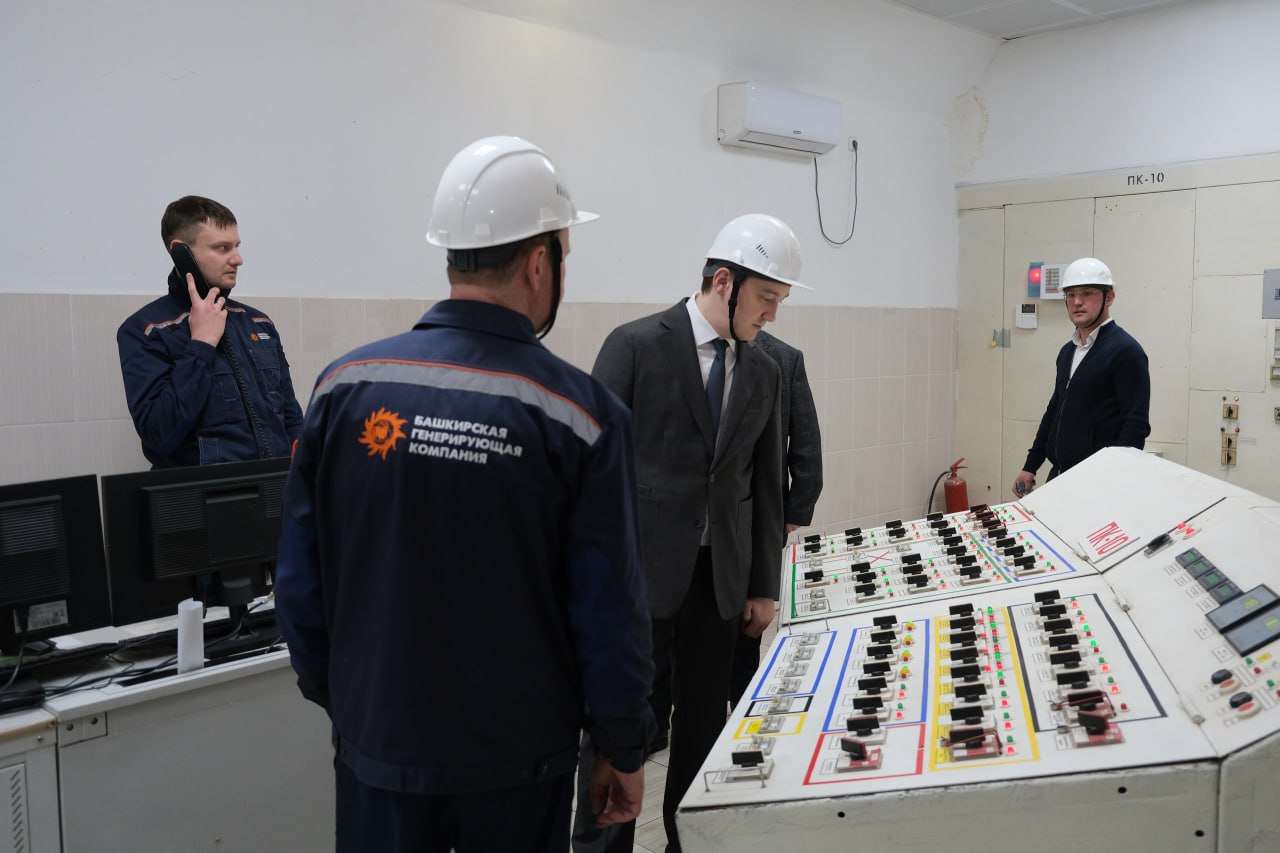

На Стерлитамакской ТЭЦ успешно завершена модернизация турбоустановки №9. С ходом выполненных работ ознакомились глава администрации города Эмиль Шаймарданов и его первый заместитель Артур Гафаров.

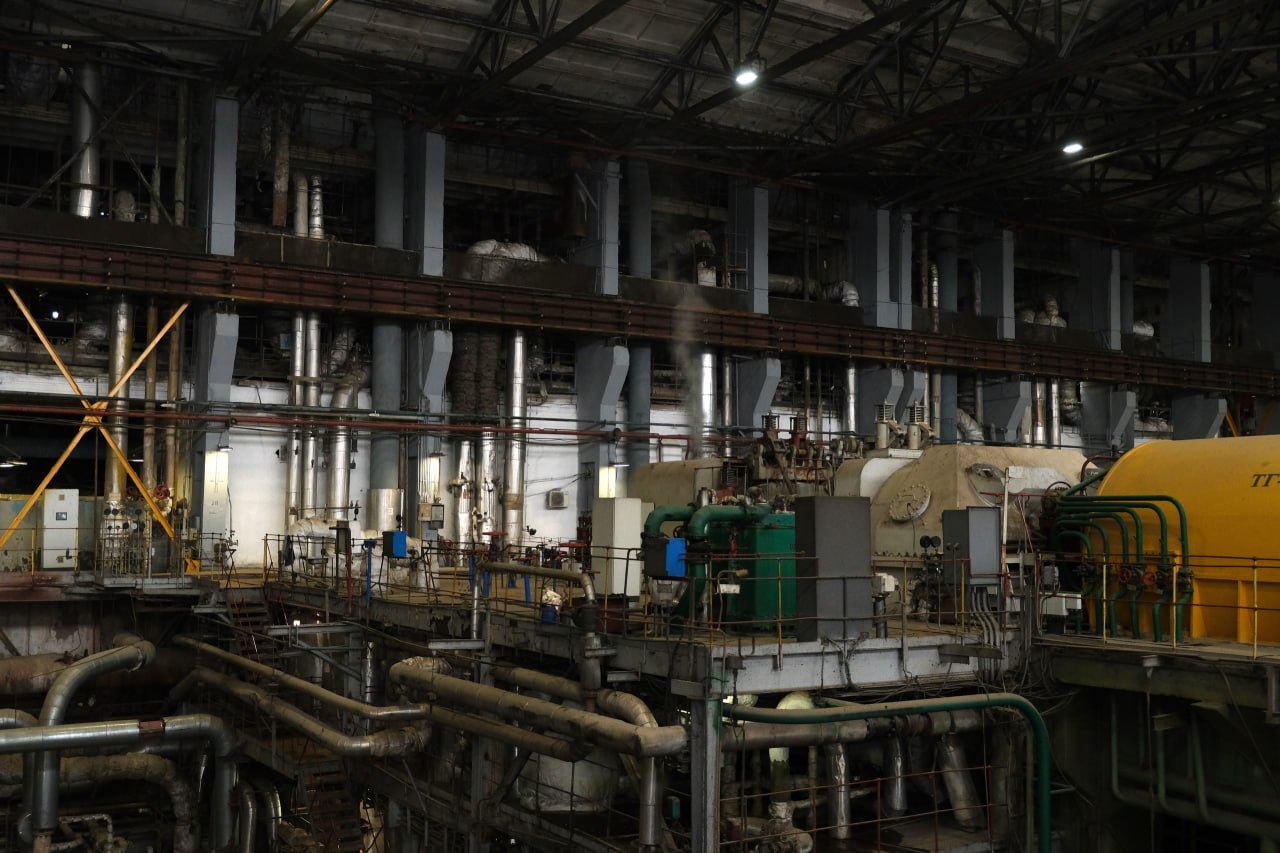

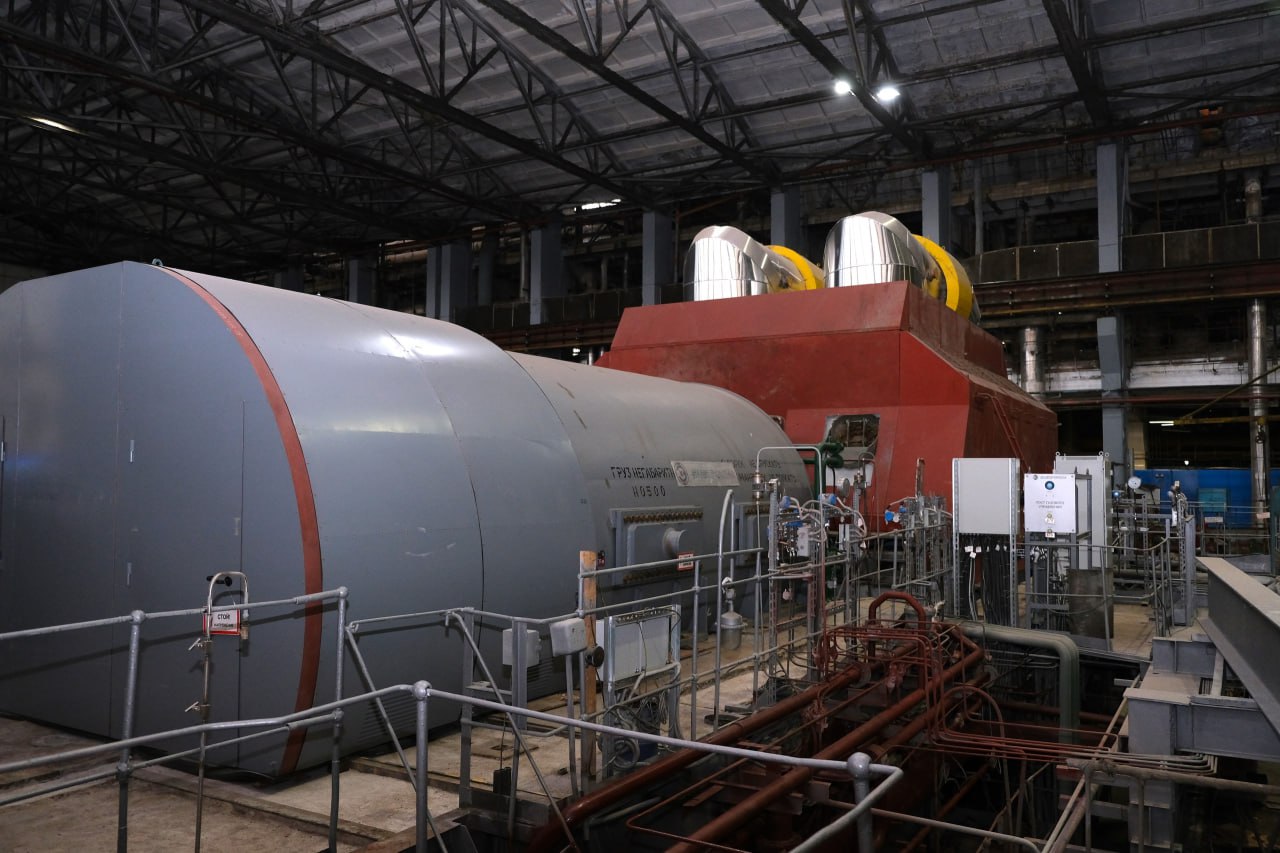

Проект реализован Башкирской генерирующей компанией в рамках президентской программы модернизации тепловой генерации. Работы, начавшиеся в марте 2025 года, включили в себя комплексную замену цилиндра высокого давления, проточной части цилиндра среднего давления паровой турбины, а также установку нового генератора. Общий объём инвестиций в обновление агрегата составил более 2 млрд рублей.
В результате модернизации электрическая мощность турбоагрегата увеличилась на 18 МВт, достигнув 118 МВт на номинальном теплофикационном режиме. Прирост тепловой мощности составил 28 Гкал/ч, доведя её до 188 Гкал/ч. Благодаря проведённым работам, срок службы турбоустановки №9, отработавшей до этого 58 лет, продлён ещё примерно на 30 лет.
Всё оборудование для модернизации произведено на отечественных предприятиях машиностроения.
Результатом модернизации стали повышение мощности и надёжности оборудования, снижение воздействия на окружающую среду, а также обеспечение бесперебойного и качественного электро- и теплоснабжения для горожан.
